舊屋翻新水電工程 (13).JPG

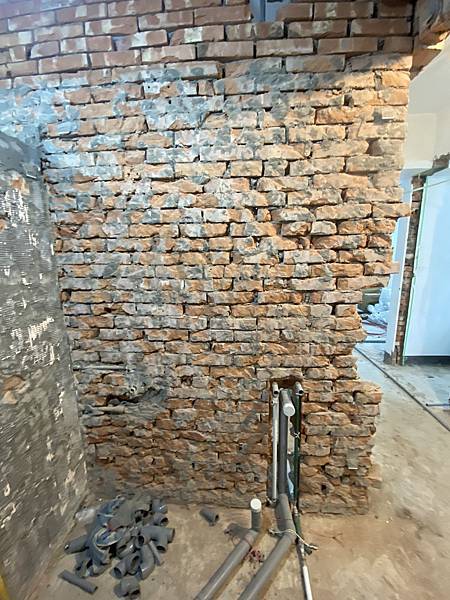

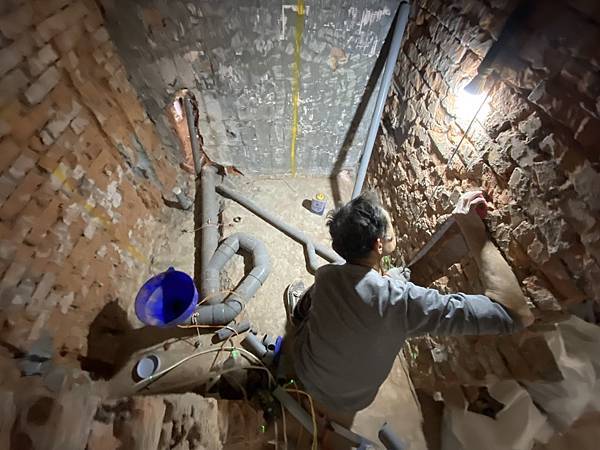

水電進場施工。 這場遇到兩個狀況,第一個是之前舊管漏水的問題,我們處理過程中,發現除了舊管銜接有問題以外,還發現當初挖開修理的地方是一個坑,老師傅打開後,就是一個大洞穿透樓板。後來針對這塊也費了一些工去處理好的。

舊屋翻新_水電切溝與配管線路 (4).JPG

文章標籤

家茂裝潢張師傅 發表在 痞客邦 留言(0) 人氣()

舊屋翻新_放樣工程 (2).JPG

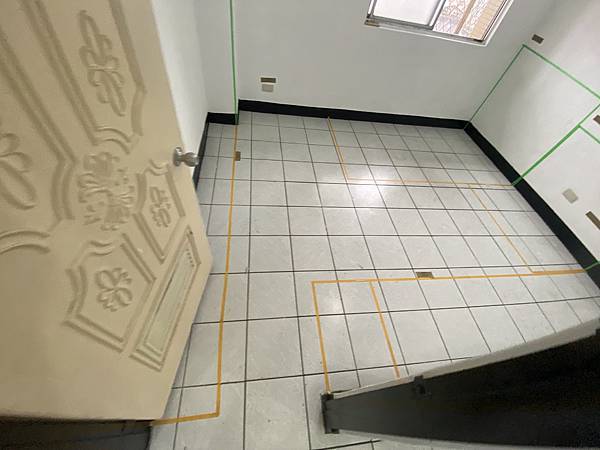

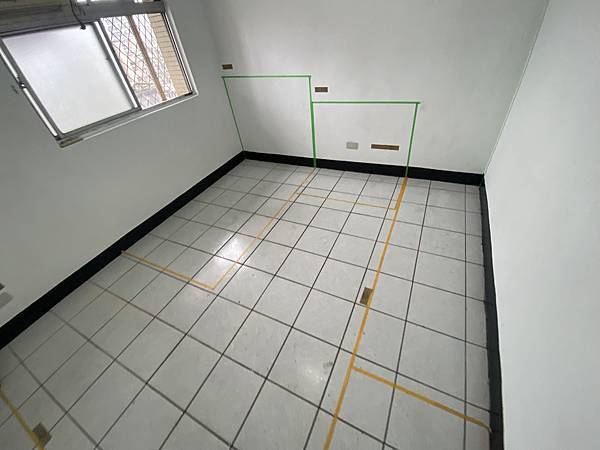

這是台北市士林區的舊屋翻新案例,一如果過去的標準流程,先做放樣溝通。 接著,我們就可以開始進入保護跟打除清運的工序階段了。 上下圖都是現場放樣討論的部分。

舊屋翻新_放樣工程 (3).JPG

文章標籤

家茂裝潢張師傅 發表在 痞客邦 留言(0) 人氣()

拆除清運加上現場不好出垃圾 (3).JPG
場勘除了了解室內狀況以外,另外一個重點就是要了解施工環境,我們叫做『咖路』。 咖路好不好,會直接影響總成本約10-15%,比如說這個案例,我們要出垃圾就需要占用車道,我們也不可能直接佔用車道,所以垃圾我們先堆放在人行道,垃圾車停到對面違停,師傅要在兩側堆放垃圾,等垃圾車來了,一部分人幫忙上垃圾,一部分人把人行道的垃圾往另外一邊拿過去。不難想像這樣出垃圾的效率很低,我們人力成本自然也會墊高不少。

接著是有沒有電梯,像這個案例沒有電梯,要爬樓梯,搬運的師傅就要加價了,一天要500,如果垃圾量太多,他們還會要求再加一些。 搬運人力直接墊高20-25%。 這不單單只影響拆除清運,後續的水電、泥做、木工進退材料、清垃圾,都會影響到,這些都是成本。 如果我們不注意,損失是自己要承擔的。 所以我到現場會注意幾個重點

文章標籤

家茂裝潢張師傅 發表在 痞客邦 留言(0) 人氣()

▲▼拒絕,NO,說不,不。(圖/翻攝自pixabay)

去年包括今年,裝潢市場開始走下坡,高房價跟原物料飛漲,讓買房人裝潢預算很有限,也因此我開始遇到越來越多的比價客、奧客。

為了要維持師傅工作,維持基本開銷,所以我咬牙接了一些不好的工作,後來這些工作不僅讓我勞心勞力,最後還得賠錢放人。最讓我不爽的是,我還得回來安撫師傅,聽師傅說的幹話:『不要硬接,沒賺錢就不要接。爛咖不要接,免得大家做的不高興...』

文章標籤

家茂裝潢張師傅 發表在 痞客邦 留言(0) 人氣()

台北市裝修工程 (13).jpg
幫老客戶做的修繕工程。 氧化鎂版拆掉,重新封版。 天花板做油漆,牆面貼壁紙。 換一台新的冷氣,新增四組插座。 開關燈具更新。 上下圖是木工完成牆面跟天花板的照片
